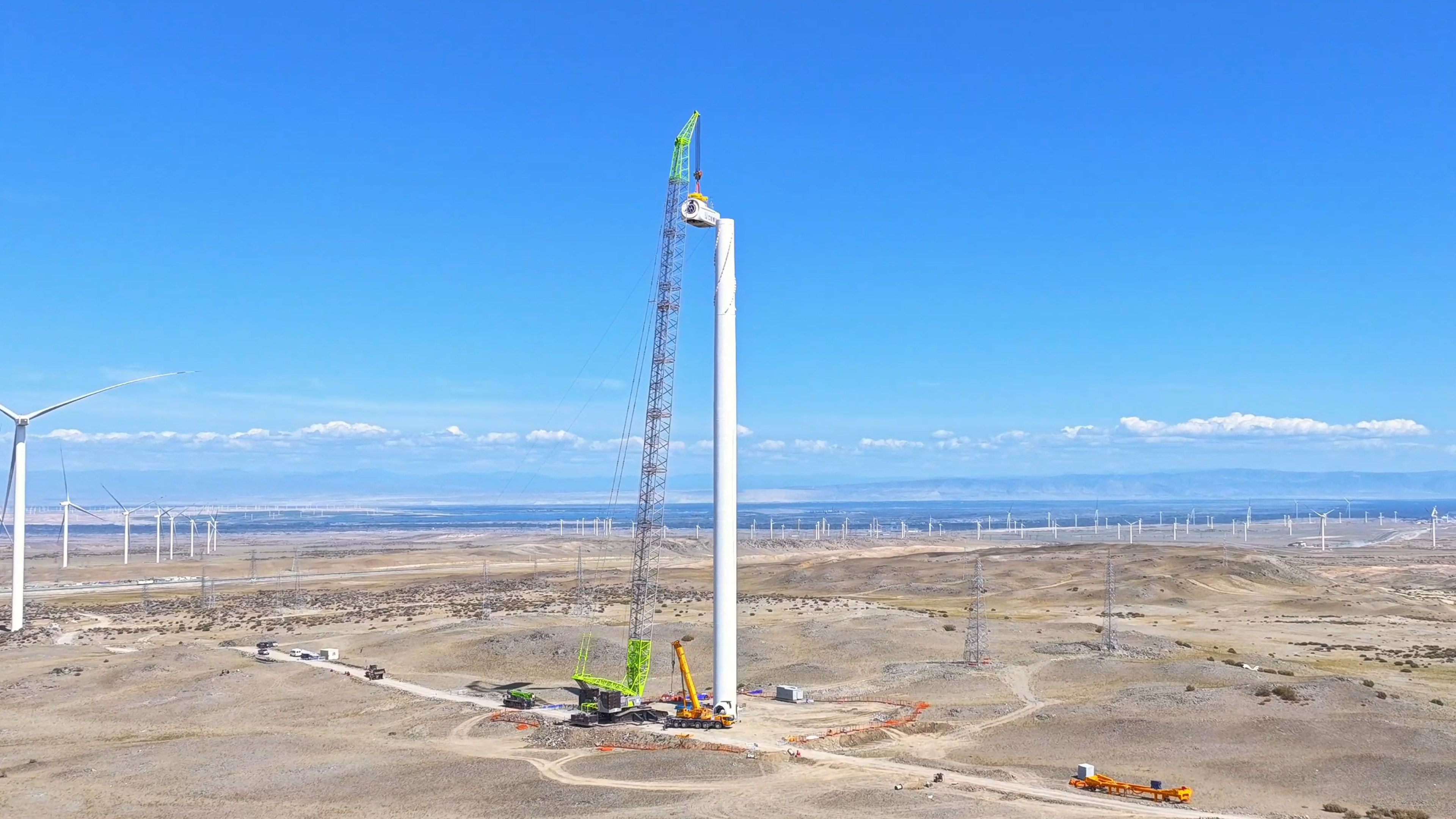

9月25日,隨著最后一個風電機組葉片與輪轂成功對接,由水電十一局承建的新疆布爾津縣65萬千瓦風電風機土建及機組安裝Ⅱ標44臺風機全部吊裝完成,為后續實現全面并網發電目標奠定了堅實基礎。 該項目位于新疆阿勒泰地區布爾津縣城西南約13千米處的戈壁灘上,水電十一局承建的Ⅱ標段安裝44臺7.5兆瓦風電機組,可耐受零下40攝氏度至50攝氏度極端溫差。項目投運后,年上網電量可達159993萬千瓦時,每年可節約標準煤約48.24萬噸,減少二氧化碳、二氧化硫、氮氧化合物、煙塵等有害物質排放量,對優化區域能源結構、促進能源清潔低碳高效發展具有重要意義。 自首臺風機吊裝以來,面對運輸難度大、場地條件復雜和極端天氣頻發等多重挑戰,項目團隊科學優化吊裝工藝與施工組織,合理統籌機械與人力配置,嚴格把控每一道作業流程。項目堅持每臺機組技術、安全雙交底,強化現場監督與風險預警,針對關鍵環節實施全程旁站和實時監測,有效保障高空作業與大型設備吊裝的安全可靠,順利完成全部44臺風機吊裝任務。 風機吊裝作業 參建職工合影 |
|||||
